近日,廣州首條環形地鐵線路十一號線完成兩項重要節點:全線軌道順利實現短軌貫通、花崗主變電站完成臨時“三權”移交。截至目前,全線土建工程已完成98%,計劃年內通車。
十一號線實現短軌貫通。
8個鋪軌基地完成短軌鋪設任務

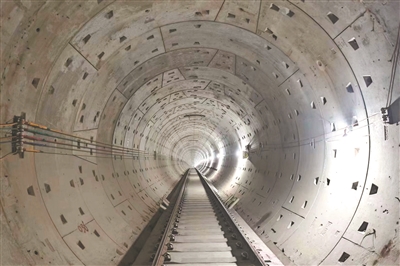

隨著赤沙滘站至琶洲站區間過渡段最后一方混凝土澆筑完成,廣州首條環形地鐵線路——十一號線全線軌道順利實現短軌貫通。
據悉,地鐵建設中的軌通分為“短軌通”和“長軌通”?!岸誊壨ā笔侵笇⒁欢味?5米標準長的軌道全部完成鋪設,形成一條連續的軌道;而要具備跑車條件,則需把一根根鋼軌進行無縫焊接,實現“長軌通”。
十一號線正線軌道工程鋪設軌道約86公里,鋪設單開道岔35組,交叉渡線10組,設置8個鋪軌基地(含1個散鋪基地)。自正式開工以來,廣州地鐵組織總承包單位中國中鐵,施工單位中鐵二局、中鐵上海局等克服工期緊、任務重等諸多困難,組織了9個作業隊伍、160余名管理人員,投入16臺龍門吊、33臺鋪軌機、25臺平板車、13臺軌道車、4臺焊軌機及10臺混凝土攪拌罐車等多種設備,高峰期超1100名工人同時作業,多措并舉確保安全質量和施工進度,確保全線“短軌通”重大節點目標提前完成。
由于十一號線是廣州首條環形地鐵線路,下穿城區較多,為了最大程度降低施工對周邊環境和居民的影響,同時讓乘客獲得更舒適的乘車體驗,設計初期廣州地鐵建設者們實地踏勘,設置不同等級的減振道床,減少列車運行時的振動。目前,軌道工程已進入長軌焊接和線路精調階段。
花崗主變電站完成臨時“三權”移交
短軌貫通同日,建設單位將象征調度指揮權、屬地管理權和設備使用權的“金鑰匙”正式交付運營單位,標志著十一號線110千伏花崗主變電站順利完成臨時“三權”移交,為赤沙車輛段電客車的靜調和動車調試提供了可靠電源,為十一號線全線車站奠定了電力保障。
十一號線110千伏花崗主變電站為首個合建變電站,變電站配置110/33千伏、110/27.5千伏電壓等級電源,主要為地鐵十一號線、十二號線、十八號線供電。
由于主變電站外線路施工需在新港東路占道開挖,為避免對周邊展會的影響,施工過程中根據現場情況調整工作井位置,再進行電纜配盤,順利完成了外線路的土建施工和電纜敷設任務。
截至目前, 十一號線(火車站—琶洲—火車站)土建工程累計完成98%。32座車站中,2座已開通,28座已封頂,1座進行土建施工,1座進行前期準備;32個區間中,1個已建成開通,31個已全部貫通;赤沙車輛段及全線28座車站開始機電施工。
?。ㄗⅲ何膬?nèi)車站名稱僅為工程暫定名稱,標準站名以市政府批準公布為準。)
