穗交運函〔2024〕4號
市中心區交通項目管理中心、道路養護中心、道路事務中心、道路工程研究中心,各區道路管理部門,廣州發展集團股份有限公司、廣州市建筑集團有限公司、廣州地鐵集團有限公司、廣州市城市建設投資集團有限公司、廣州市水務投資集團有限公司、廣州交通投資集團有限公司、廣州無線電集團有限公司、廣州珠江實業集團有限公司、廣州環保投資集團有限公司、廣州市公共交通集團有限公司、廣東電網有限責任公司廣州供電局,各相關單位:
為加強城市道路管理,適應新形勢新要求,全面做好計劃統籌工作,減少“無序開挖”“隨意施工”“圍而不施”“拉鏈路”等現象,市交通運輸局根據工作實際,對《廣州市中心城區城市道路占用挖掘計劃編制工作方案》(2020年修訂)進行了修訂?,F(xiàn)將《廣州市城市道路占用挖掘計劃編制工作方案》(2024版)印發給你們,請組織有關單位認真貫徹執行。
特此通知。
廣州市交通運輸局
2024年1月5日
(此件公開發布)
廣州市城市道路占用挖掘計劃編制工作方案(2024版)
為加強廣州市城市道路管理,保護道路路產路權,保障交通順暢,根據《城市道路管理條例》《廣州市市政設施管理條例》《廣州市城市道路挖掘管理辦法》等法規規章,廣州城市道路占用挖掘許可審批實施計劃管理?,F(xiàn)結合廣州市實際,制定本工作方案。
一、工作目標
按照“科學統籌、計劃開展、集中決策、總量控制”原則,以統籌實施為重點,減少“無序開挖”“隨意施工”“圍而不施”“拉鏈路”等現象,各類占用挖掘城市道路均需納入計劃管理,打造“先計劃、后審批”的城市道路管理鏈條。對應納未納入計劃管理的城市道路占用挖掘項目(本方案規定無需計劃管理的情況除外),各級城市道路管理部門不給予路政許可。
二、工作方式
市交通運輸局會同市公安局交警支隊負責全市范圍內的城市道路占用挖掘計劃統籌指導,以及市管城市道路計劃管理的具體工作。各區城市道路計劃管理工作,由各區城市道路管理部門會轄區交警大隊負責。各道路管理部門應根據各建設單位所報的施工計劃,會同相關單位提前進行會審,對同一路段相鄰時間有挖掘需求的各類建設項目予以整合,對占用挖掘城市道路面積與施工時序進行統籌。
三、工作原則
?。ㄒ唬└骷壋鞘械缆饭芾聿块T應高度重視占道施工項目的計劃審核與編制工作,提高計劃實施效率,盡量統籌協同實施;對建設單位未按計劃實施或計劃實施率低的情況重點關注,嚴格審核。
?。ǘ┩粋€建設項目,包括其配套工程、附屬工程,建設單位應按照“同一個項目、同一個計劃號”原則進行申報。跨越不同行政區域的,原則上按工程量、面積占比等因素向占比較大的道路管理單位申報計劃。有異議的可由市級道路管理部門進行統籌,指定審核部門。同一個計劃號可按轄區范圍分開申報路政許可。
?。ㄈ┥陥笸诰蛴媱澤婕暗缆穼儆谛陆?、擴建、改建的城市道路交付使用5年內,大修的城市道路竣工后3年內的:一是建設單位應當在申請占道計劃30日前,通過互聯網平臺如“微社區e家通”等平臺公開計劃項目信息,廣泛征求周邊市民意見。反饋意見及建議將作為道路管理單位審核計劃項目的重要參考依據。公開內容應包括工程概況、確需挖掘的理由、施工計劃、建設方各方責任單位名稱、項目負責人聯系方式、投訴建議電話(電話:33971194)。二是經轄區道路管理部門初審?fù)ㄟ^,確需挖掘的,由轄區道路管理部門提出聯審申請。在市交通運輸局組織的專題聯審會議審核通過后,可由轄區道路管理部門開展后續許可審批。
四、實施范圍
城市道路占用挖掘計劃管理實行“市區分工、屬地管理”,越秀、海珠、荔灣、天河、白云、黃埔等中心六區全部城市道路實施計劃管理;花都、番禺、南沙、從化、增城等外五區城市道路應逐步推進,爭取用3~5年時間全部實施計劃管理。屬于以下類型的項目,建設單位可直接向轄區道路管理部門辦理路政許可審批手續,無需申報占用挖掘計劃。
(一)城市道路日常養護類。因開展城市道路及道路附屬設施、橋梁隧道及橋隧附屬設施的日常養護,如環衛保潔、排水清淤、綠化修剪、橋梁檢測、路燈維修等養護工作需臨時占用城市道路的。
(二)緊急搶修搶險工程類。因突發事件需實施搶修搶險工程,以消除城市道路、城市道路附屬設施、地下埋設物或地上構筑物安全隱患的。
(三)臨時占用類。市政、供水、供電、燃氣、電信、交通等城市基礎設施的建設、養護、維修工程或其他特殊情況,僅需臨時占用無需挖掘城市道路的工程。
?。ㄋ模┰诜忾]式城市快速路及其附屬設施上實施的工程。
五、計劃實施要求及流程
(一)實行統一電子平臺申報
全市城市道路挖掘計劃實施系統化管理。建設單位可通過“廣州市道路占用挖掘計劃管理系統”(以下簡稱“計劃系統”),選擇“申報單位入口”申報業務。
?。ǘ┠甓扔媱澤陥蠹敖y(tǒng)籌
年度計劃編制以當年度4月1日至次年3月31日為周期。在每年1月1日至3月10日內,建設單位可在“計劃系統”錄入年度占道挖掘項目信息,繪制各施工點占道區域,對年度計劃編制周期內(4月1日至次年3月31日)確能實施的建設項目執行“提交”操作,形成年度動態項目庫,項目顯示“審核中”。每年1月1日至3月20日為年度計劃項目統籌時間。期間,各級城市道路管理部門應根據年度動態項目庫開展轄區內的計劃統籌工作,并在計劃系統操作項目是否納入統籌。
各級城市道路管理部門應主動公開或發布本轄區內道路新改建、大修城市道路信息,并實時更新維護“計劃系統”內路庫信息,以便建設單位及時了解上述情況,制定合理施工方案,安排施工時序,充分利用該時段同步施工或主動避讓已完成大中修路段。
對新建、擴建、改建、大中修城市道路項目,建設單位應當:一是提前組織開展近三年路段管線建設計劃統籌,組織各主要管線單位根據道路建設計劃提出管線隨路建設需求,最大限度的整合項目協同實施;二是在申請許可時,需提供主要管線單位正式復函與統籌協調情況。
建設單位收到統籌信息的,即計劃系統中項目顯示“統籌中”的,應積極按照道路管理部門的調整意見作出相應的計劃調整,并在規定時間內完成反饋信息。逾期未反饋視為放棄申報。對項目統籌過程中確實存在問題及困難的,各級城市道路管理部門可召集相關單位組織專題協調會議,聽取各方意見并科學研究解決方案。建設單位應按照會議決議執行。
年度計劃統籌完成后,各區城市道路管理部門應于3月底前將轄區3年內新建、擴建、改建、大中修城市道路計劃項目、年度統籌情況及結果報市交通運輸局,并抄送市道路事務中心,由市交通運輸局統一編制全市城市道路年度挖掘計劃文件并對外公布。各區道路管理部門應當按照全市城市道路年度挖掘計劃文件組織轄區挖掘工作。
年度挖掘計劃公布后,建設單位應根據項目實施計劃情況,提前向公安交通管理部門申請出具交通疏解方案審核意見;涉及其他職能部門審核事項,應到相關部門申請辦理相關審核意見。
?。ㄈ┯媱澱{(diào)整
已報送的挖掘計劃如因統籌或其他原因需調整的可以隨時上系統調整。
計劃調整月為每年3、6、9、12月,在計劃調整月的第25日前,各級城市道路管理部門對轄區下一季度占挖計劃開展聯合審查,需會議協調的,由各級城市道路管理部門召集聯審會議,并以會議紀要形式明確。建設項目屬于延期項目、交通設施優化調整施工、道路橋梁專項維護等,且對交通影響較小并具備施工條件的,各級城市道路管理部門可直接審批,無須開展聯合審查。
建設項目經聯審后需要調整的,建設單位應在2個工作日內作出相應的調整,需要統籌的,建設單位應在規定時間內完成反饋信息。
在計劃調整月月底前,各區城市道路管理部門應將轄區計劃調整相關信息、數據及結果報市交通運輸局,抄送市道路事務中心。月底前由市交通運輸局統一編制印發全市城市道路季度占用挖掘計劃通知。建設單位可自行通過“計劃系統”查詢計劃號。
?。ㄋ模┯媱澰鲅a
原則上,除特殊且必要的建設項目可納入計劃增補外,其余建設項目均應納入年度計劃申報。建設項目符合下列條件之一,且施工條件成熟并取得占道施工相關職能部門意見的,可辦理計劃增補手續:
1.國家、省、市確定的重點項目[如國家、省在本市行政區域內實施的重點項目、市發展改革行政主管部門下達的市重點建設項目年度計劃、市重點建設預備項目計劃所列項目和年度城建計劃、城建預安排計劃(含治水項目)中明確的重點項目、納入年度管線建設計劃的重點項目];
2.重大民生、社會維穩的項目;
3.電水氣通訊外線工程建設項目。
增補挖掘計劃報送可在3月10日后的任何時間內填報或修改,并附書面函件,向所轄道路管理部門提出增補申請,但已納入審核鎖定的或者已審核的除外。
六、工作要求
(一)各道路管理部門要按照本方案并結合道路管理實際,設置專人負責計劃管理工作并組織落實。同時,應根據所轄道路歷年及計劃實施的新建、擴建、改建、大中修城市道路項目情況,補充完善計劃管理系統的道路庫信息,實時維護相關信息,以便實現信息化計劃統籌及計劃審核辦理。
?。ǘ┦薪煌ㄟ\輸局負責對全市占用挖掘城市道路計劃實施情況進行監管管理,負責開展一年一次全市占用挖掘城市道路計劃的考核評估工作。
(三)各級城市道路管理部門應對各建設單位計劃項目實施率進行督導;各建設單位對納入計劃但未能實施的占用挖掘項目,應書面向轄區城市道路管理部門說明原因。
(四)各級城市道路管理部門對于計劃調整及增補,應嚴格把關,做到動態控制和系統管理相結合,避免隨意調整、反復申報等問題出現,同時做好對外辦事流程的宣傳和工作指引。
?。ㄎ澹└鹘ㄔO(shè)單位應提前做好各項準備,結合建設工期合理申報計劃,確保申報項目均能按期實施,盡量減少因工作進度滯后、延誤導致計劃調整。
七、其他事項
(一)本方案由市交通運輸局負責解釋。
?。ǘ┍痉桨缸杂“l(fā)之日起施行,原《廣州市中心城區城市道路占用挖掘計劃編制工作方案》(2020年9月修訂)同時廢止。
附件:全市城市道路占用挖掘計劃編制工作流程圖
附件

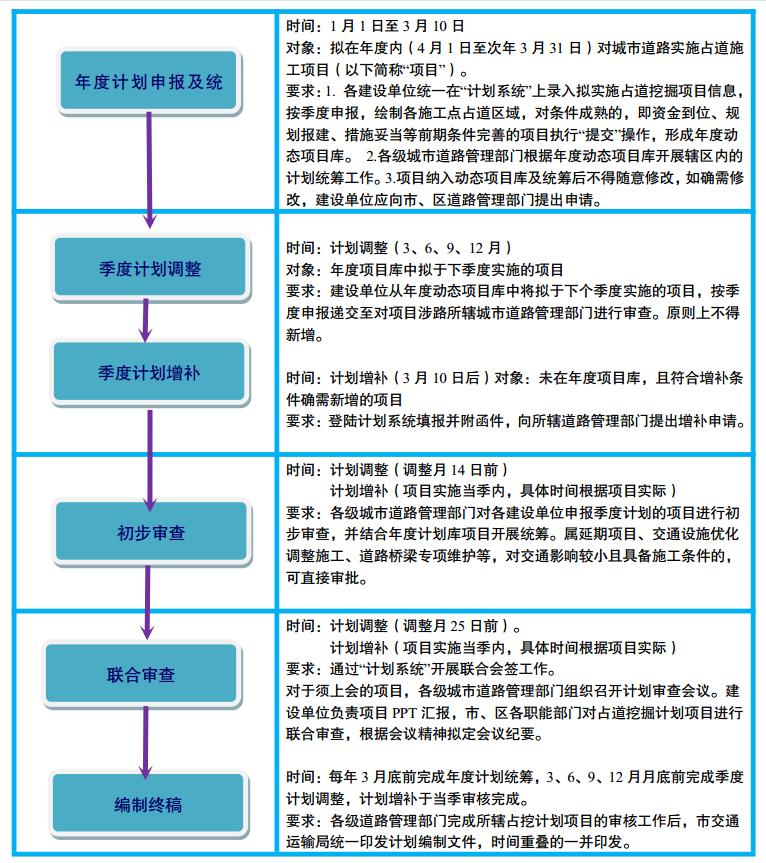

全市城市道路占用挖掘計劃編制工作流程圖

關注 · 廣州政府網
